Station de traitement des eaux usées de Caumont

Historique – Suivi – Avancement des travaux au 15 février 2016



Maître d’ouvrage : Mairie de Caumont

Maître d’œuvre : SOGETI Ingénierie

Entreprises : SADE et ses sous-traitants



Descriptif

  • 31 octobre 2014 : Achat du terrain sis rue de la Cavée
  • Implantation et piquetage du terrain par un géomètre agréé
  • Nettoyage et défrichage du terrain
  • Préparation de l’appel d’offres par SOGETI Ingénierie
  • Consultation des entreprises et réception d’une offre de 3 entreprises : SADE, IKOS, VOISIN
  • Etablissement du tableau de comparaison des offres techniques et financières
  • Novembre 2014 : Attribution du marché à l’entreprise SADE
  • Préparation du chantier et établissement du dossier d’exécution
  • Elaboration des plans de construction
  • Elaboration des notes de calcul (hydrauliques, piézométriques)
  • Approbation des plans et notes de calcul par le Maître d’œuvre
  • Approbation planning prévisionnel et du plan d’installation de chantier
  • Approbation des sous-traitants et des matériaux utilisés
  • Etat des lieux par constats contradictoires, piquetage et implantation de la future station
  • Août 2015 : Ouverture du chantier
  • Préparation du terrain par broyage de la végétation et dessouchage des arbres
  • Nivellement général de la plateforme de construction, relevés topographiques et implantation des ouvrages à réaliser
  • Octobre 2015 : Terrassement et mise en œuvre du collecteur d’eaux pluviales d’un diamètre de 400, y compris regards, avaloirs et grilles le long de la route au pied de la station

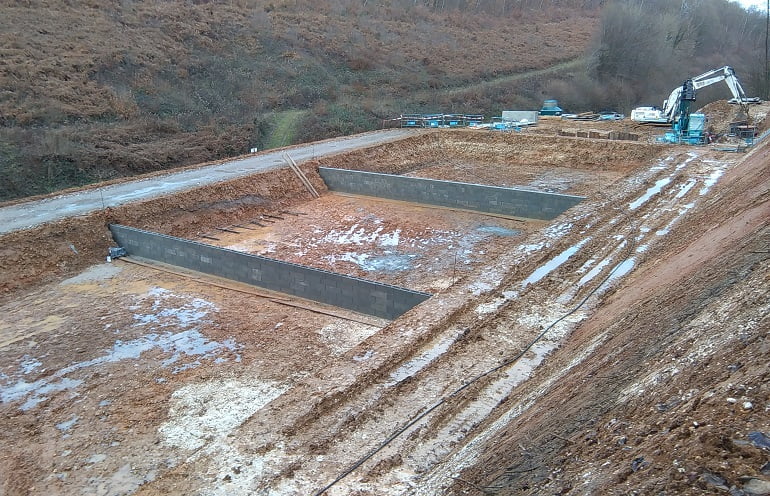

  • Novembre 2015 : Terrassement du premier étage terminé ainsi que celui des équipements principaux (poste de relèvement et ouvrage de génie civil)
  • 18 décembre 2015 au 4 janvier 2016 : Travaux suspendus pendant la période des fêtes de fin d’année
  • Janvier 2016 : Pose et mise en place des murs de séparation en parpaings à bancher des casiers du 1er étage ; Mise en place des pré murs après coulage de la dalle béton de la fosse et pose du canal de mesure et des regards ; Livraison des murs de soutènement préfabriqués

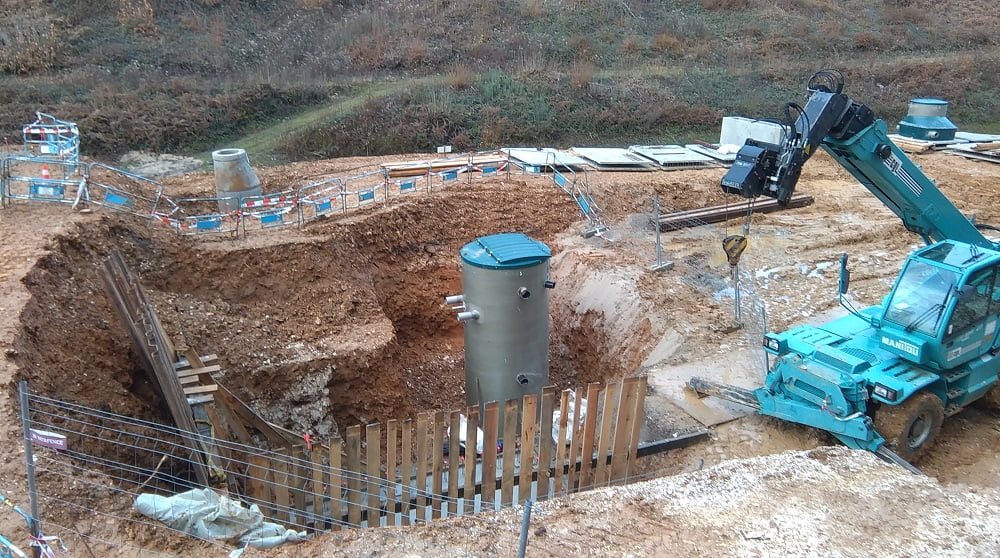

STEP_4

NOTA : En raison des pluies abondantes, le chantier est arrêté depuis le 1er février 2016 pour cause d’incompatibilité d’effectuer des travaux importants de terrassement dans de bonnes conditions.

Claude BOIVIN

Conseiller municipal

Commission Assainissement
